Cải tạo nâng tầng nhà phố 4×15 m, Bình Thạnh

Nâng thêm 1 tầng cho nhà 2 tầng xây 2006 tại hẻm 4 m Bình Thạnh: kiểm định, gia cố 6 cột, xây mới lầu 2, làm lại điện nước và hoàn thiện gói cơ bản.

Bản demo: nội dung công khai. Với công trình thật, nhật ký chỉ hiển thị khi khách nhập đúng mã công trình.

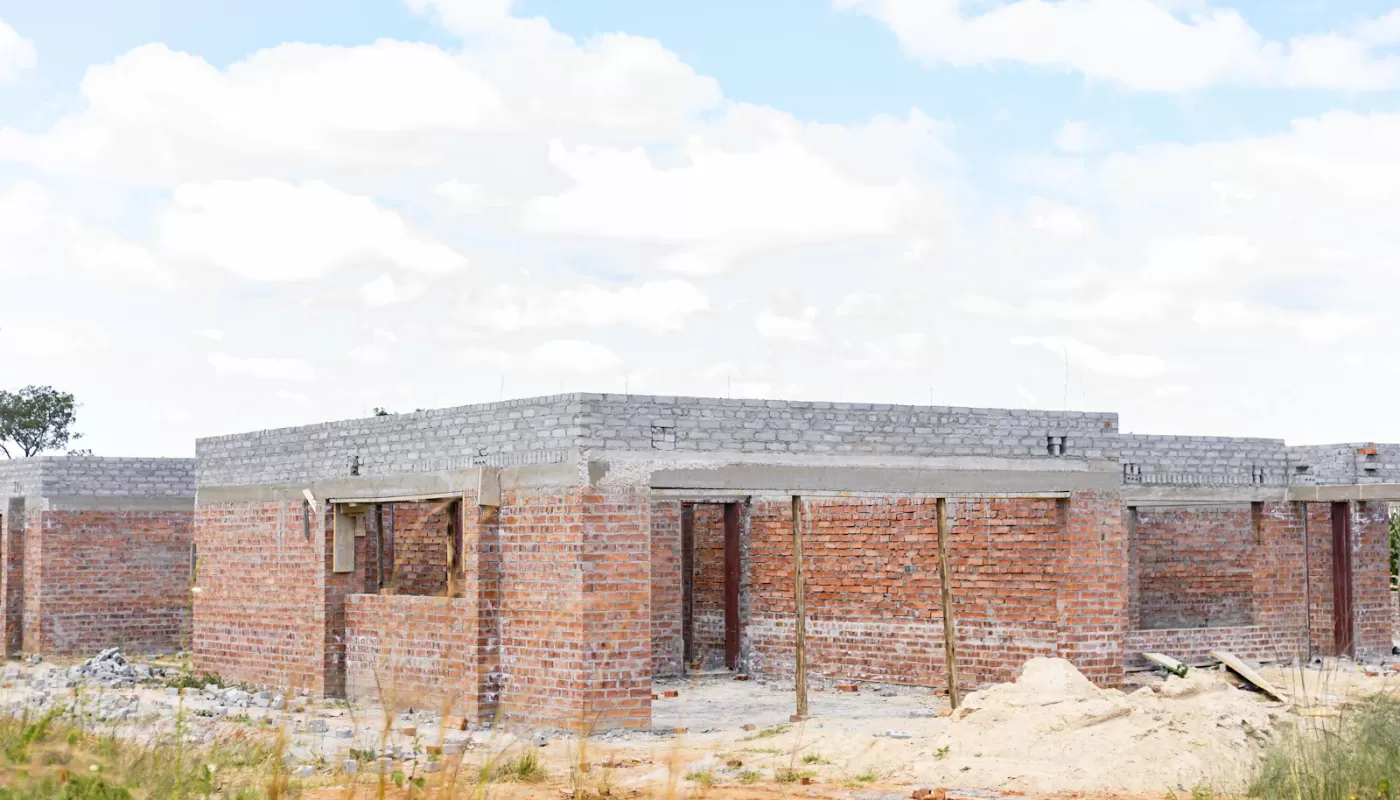

Nhà tường gạch đỏ đang đổ dầm bê tông tầng mới
Mã công trình
KH-2026-035
Chủ đầu tư
Anh L.H.P.
Gói / quy mô
Trọn gói cơ bản · 3 tầng · 140 m² sàn
Khởi công
01/09/2026
Giám sát trưởng
KS. Võ Hoàng Nam
Khu vực
TP.HCM (nội thành)

D-01Đang thi công

54%hoàn thành · tuần 6/16 · cập nhật 10/10/2026

  1. Móng
  2. Thô
  3. Hoàn thiện
  4. Bàn giao

Kiểm định bởi đơn vị độc lập (siêu âm bê tông, dò thép, thử tải móng) trước khi ký. Gia đình chuyển ra ngoài 3 tháng theo khuyến nghị an toàn. Hàng xóm hai bên có biên bản hiện trạng.

D-02Theo tuần

Nhật ký 6 tuần gần nhất

Mới nhất xếp trên. Ảnh chụp tại hiện trường có ngày.

  1. Tuần 6

    Xây tường lầu 2, chống thấm mái

    · 54% · KS. Võ Hoàng Nam

    Đã hoàn thành

    • Xây xong tường lầu 2, lanh tô, ô văng
    • Chống thấm sàn mái 2 lớp, thử nước 48 giờ
    • Đục đường điện nước mới 2 tầng cũ

    Hạng mục tuần tới

    • Tô trát lầu 2
    • Đi điện nước toàn nhà, cán nền

    Ghi chú giám sát: Hoàn thành phần thô lầu 2 đúng kế hoạch. Dự kiến vào hoàn thiện từ tuần 8, bàn giao tuần 16.

  2. Tuần 5

    Đổ sàn mái lầu 2

    · 46% · KS. Võ Hoàng Nam

    Đã hoàn thành

    • Nghiệm thu thép sàn mái
    • Đổ 9 m³ bê tông bằng bơm tĩnh ống 60 m
    • Bắt đầu xây tường lầu 2

    Hạng mục tuần tới

    • Xây tường, lanh tô
    • Chống thấm sàn mái

    Ghi chú giám sát: Đổ bê tông bằng bơm tĩnh do hẻm 4 m xe bơm cần không vào được; hoàn thành trong 3 giờ.

  3. Tuần 4

    Cột lầu 2 mới

    · 36% · KS. Võ Hoàng Nam

    Đã hoàn thành

    • Đổ 6 cột lầu 2
    • Lắp giáo, cốp pha dầm sàn mái
    • Đi ống điện nước âm cho lầu 2

    Hạng mục tuần tới

    • Thép sàn mái, đổ bê tông
    • Xây tường lầu 2

    Ghi chú giám sát: Hàng xóm phản ánh bụi, đã bổ sung lưới 2 lớp và phun nước 3 lần/ngày.

  4. Tuần 3

    Đổ bê tông gia cố

    · 24% · KS. Võ Hoàng Nam

    Đã hoàn thành

    • Đổ bê tông M300 bọc 6 cột và móng mở rộng
    • Gia cố dầm mái cũ bằng thép tấm dán epoxy
    • Lấy mẫu nén thử

    Hạng mục tuần tới

    • Dựng cột lầu 2 nối thép cấy
    • Cốp pha sàn mái mới

    Ghi chú giám sát: Nghiệm thu giai đoạn gia cố cùng gia chủ và đơn vị kiểm định ngày 19/09.

  5. Tuần 2

    Gia cố cột, mở rộng móng

    · 14% · KS. Võ Hoàng Nam

    Đã hoàn thành

    • Đục tạo nhám, cấy thép Hilti 6 cột
    • Đào mở rộng móng băng 2 bên hông
    • Lắp thép bọc cột Ø14, cốp pha

    Hạng mục tuần tới

    • Đổ bê tông bọc cột và móng mở rộng
    • Bảo dưỡng 7 ngày

    Ghi chú giám sát: Thép cột cũ đường kính 16 còn tốt, không rỉ sâu. Keo cấy thép đạt lực kéo thử 2,2 tấn/thanh.

  6. Tuần 1

    Che chắn, tháo dỡ mái cũ

    · 6% · KS. Võ Hoàng Nam

    Đã hoàn thành

    • Biên bản hiện trạng 2 nhà liền kề
    • Che chắn lưới, tháo mái tôn và tường bao sân thượng
    • Dọn xà bần 2 chuyến

    Hạng mục tuần tới

    • Đục bọc cột 6 vị trí
    • Mở rộng móng

    Ghi chú giám sát: Phát hiện dầm mái cũ nứt ngang 0,3 mm, kỹ sư kết cấu bổ sung phương án gia cố dầm bằng thép tấm dán epoxy, chi phí 12 triệu, gia chủ đã duyệt.

D-03Hồ sơ liên quan

Xem hồ sơ công trình sau bàn giao
